1e Verificatiemoment

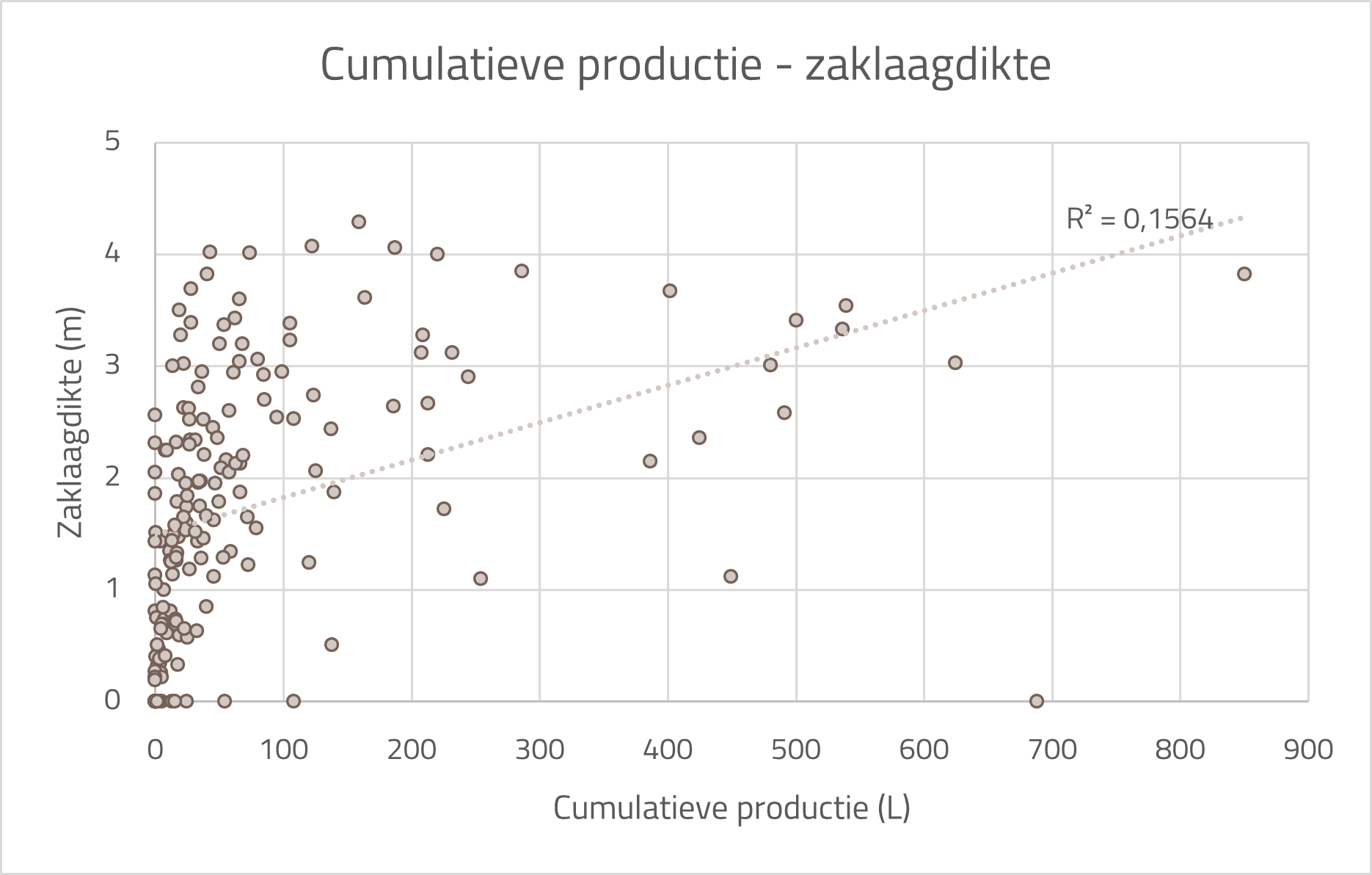

Na iedere 6 maanden exploitatie is er een ijkmoment van de voortgang van de teerverwijdering. Bij elke in exploitatie genomen bron die geen product heeft gegeven, is een verificatiemeting aan de zaklaag uitgevoerd. Ook zijn alle bronnen waar tijdens de vorige verificatieronde nog geen zaklaag is vastgesteld opnieuw gecontroleerd op aanwezigheid van een zaklaag. In totaal zijn zo’n 70 bronnen bemeten. De resultaten hebben geleid tot de volgende aanpassingen:
- Er zijn 12 nieuwe bronnen in productie genomen. In deze bronnen is voor het eerst (ruim 2 jaar na plaatsing) een teerzaklaag vastgesteld.
- Bij 19 bronnen is de wijze van aansturing aangepast.
- Voor 27 bronnen is de sanering afgerond. Het betreft bronnen aan de randen waar zich sinds plaatsing geen teerzaklaag heeft gevormd en dit ook niet verwacht wordt.
Per mei ’23 is er 3,7 m3 puur product onttrokken en worden ruim 170 bronnen in exploitatie genomen. De hoeveelheid opgepompt product per bron varieert sterk: van minder dan 1 liter tot meer dan 300 liter.
Het terrein is ingezaaid met een bloemenmengsel. Het terrein wordt zo schraal mogelijk gehouden door maaisel af te voeren. Naast de bijdrage aan de lokale biodiversiteit geeft het ook nog eens een fraai plaatje!
3.500 liter puur product opgepompt
4 april 2023
Na de opening in juni 2022 is teer onttrokken vanuit 1 teeronttrekkingsunit. De ervaringen die hierbij zijn opgedaan zijn gebruikt om het systeem technisch verder te optimaliseren. Vanaf november 2022 is het teeronttrekkingssysteem volledig in bedrijf gegaan: alle 4 teeronttrekkingsunits met de daarop aangesloten bronnen met teerpomp en sensor zijn actief. Het gaat in totaal om 161 bronnen die volautomatisch worden aangestuurd. En we kunnen zeggen: het systeem draait zoals beoogd!
Het technisch functioneren wordt geregistreerd in een besturingssysteem (CARS). De hiermee verzamelde gegevens worden vastgelegd in een database. Het projectteam analyseert en beoordeelt deze gegevens intensief om de voortgang nauwgezet te kunnen volgen en zonodig een aantal technische instellingen aan te passen.
Vanaf november 2022 tot en met maart 2023 is circa 3.500 liter puur product onttrokken. We werken vanaf deze update regelmatig de gerealiseerde productie bij op de projectwebsite.
Startsein grootschalige bodemsanering Vetgasterrein
7 juli 2022
De bodem van het gebied rond de vroegere NS vetgasfabriek wordt gesaneerd. Door een eerste vaatje teer te tappen, gaven wethouder Fatma Koșer Kaya (Milieu) en Auke Oostra van het ministerie van Infrastructuur en Waterstaat het startsein voor de grootschalige teerverwijdering uit de bodem van het Piet Mondriaanplein. De sanering duurt naar verwachting vijf jaar. Plannen voor wat er daarna met het terrein gebeurt, worden de komende jaren ontwikkeld.
In de vetgasfabriek, die tot 1957 vlakbij station Amersfoort Centraal stond, werd vetgas geproduceerd voor de verlichting van treinen. De teer die hierbij vrijkwam, heeft voor bodemverontreiniging gezorgd. Op het terrein aan de noordzijde van het station, ook bekend als het Vetgasterrein Amersfoort, is in 2020 gestart met het aanleggen van een ondergronds systeem voor de onttrekking van de verontreiniging.
Explosieven
Al sinds 2000 vinden er in het gebied werkzaamheden in verband met de sanering plaats. Zo is er uitgebreid onderzoek gedaan naar niet gesprongen explosieven. De vele gevonden explosieven zijn allemaal onschadelijk gemaakt en van het terrein verwijderd.
De afgelopen 2 jaar is gebruikt voor het ontwerp en testen van het onttrekkingssysteem. Het systeem werkt goed en daarom wordt nu de volgende fase van het project uitgevoerd. De komende jaren wordt het teer dat in de bodem zit omhoog gepompt.
Vervolg
Het Ministerie van Infrastructuur en Waterstaat is eindverantwoordelijk voor de sanering en heeft een samenwerkingsovereenkomst gesloten met de gemeente, die de sanering aanstuurt. Het te saneren terrein is eigendom van NS Vastgoed en ProRail en maakt onderdeel uit van de ontwikkellocatie Wagenwerkplaats Oost.
De sanering duurt waarschijnlijk zo’n 5 jaar. NS Vastgoed en ProRail ontwikkelen de komende jaren plannen voor het terrein voor als de sanering is voltooid.
Update werkzaamheden 8 december
8 december 2021
De afgelopen weken is er weer van alles gebeurd op het terrein. De loodsen voor de teeropslag zijn wind- en waterdicht en voorzien van de benodigde pictogrammen. En de eerste twee van de in totaal vier teerpompunits zijn geplaatst. Elke bron wordt aangesloten op 1 van deze vier units. Behalve het vanzelfsprekende equipment voor de teerverwijdering (manifolds, opslagvat e.d.) is elke unit zekerheidshalve ook uitgerust met een LEL-meter (gasdetectietechniek) en een luchtzijdig actief koolfilter (voor luchtzuivering). Het teerpompen vindt plaats in een gesloten systeem, maar vanuit het voorzorgprincipe zijn deze voorzieningen noodzakelijk.
Ook is gestart met verwijderen van het in een aantal bronnen ingestroomde sediment. In tegenstelling tot reguliere bronnen zijn de bronnen niet afgewerkt met een grindomstorting. Dit bevordert het instromen van teer, maar heeft wel als effect dat in de beginfase makkelijker sediment de bron kan binnenstromen. Het verwijderen van het sediment gebeurt gecontroleerd met een kleine vacuumtank.
Klik hieronder op lees meer voor een fotoverslag van de werkzaamheden.
Het werk vordert gestaag
18 november 2021
Wisten jullie dat er nu al ongeveer 15.000 meter leidingwerk in de bodem is ingebracht? Dit leidingwerk loopt vanaf de pompjes in de bronnen tot aan de aansturingsunits en opslagplaatsen. Ook is hierbij al zo’n 20.000 meter stroomkabel toegepast en om één en ander aan elkaar te koppelen al 4.000 meter tape gebruikt. Grote getallen voor zo’n relatief kleine locatie, waar dan wel weer wat groots staat te gebeuren.
Klik hieronder op lees meer voor een fotoverslag van de werkzaamheden.
-
Update uitvoering werkzaamheden 13 oktober
-
Start aanleg teerverwijderingssysteem
-
Resultaat tweede ronde veldmetingen
-
Ontmanteling veldtestlocatie
-
Milieukundige begeleiding werkzaamheden
-
Terugblik 2020: opruimen niet gesprongen explosieven
-
Mijlpaaltje tijdens veldproef teeronttrekking: eerste 800 liter verwijderd!
-
Update werkzaamheden 10 december
-
Uitvoering veldtesten sanering
-
Update werkzaamheden 3 november
-
Update werkzaamheden 30 september
-
Bouwteamontwerpfase sanering Vetgasfabriek
-
Update werkzaamheden 1 september
-
Update werkzaamheden
-
Informatie start werkzaamheden bodemsanering fase 1A
-
Opdracht sanering fase 1 gegund aan SUEZ
-
Start voorbereidende werkzaamheden
-
Aanbestedingsprocedure sanering fase 1 gestart
-
Goedkeuring gefaseerd saneringsplan
Planning
01 apr 2022 - 30 mrt 2027 Uitvoeren full-scale teerverwijdering |
