Een kijkje achter de schermen van de sanering: Eva Bakker
19 juni 2026
In de reeks “Een kijkje achter de schermen van de sanering” maken we kennis met de mensen die vanuit verschillende rollen betrokken zijn bij dit project. Vandaag: Eva Bakker, werkzaam als milieukundig uitvoerder bij Veolia.
Wat is jouw rol?
Sinds de uitvoeringsfase ben ik nauw betrokken bij dit project. In mijn rol focus ik op de online procesmonitoring om de voortgang continu te bewaken. Dit combineer ik met de praktische organisatie van het onderhoud op locatie.
Wat houdt dit in?
Mijn werkzaamheden bestaan uit een combinatie van online procesbeheer en de coördinatie op de projectlocatie zelf. Aan de digitale kant monitor ik de aanwezige pompen, stuur ik ze waar nodig direct bij en controleer ik de status in nauw overleg met de andere partijen. Vervolgens vertaal ik dit naar de praktijk op locatie, waar ik samen met een milieukundig begeleider en monteurs onderhoud uitvoer. Hierbij houden we ons bezig met het op hoogte bijsturen van de pompen en het oplossen van diverse storingen, variërend van verstopte leidingen tot het compleet vernieuwen van de pompbesturing.
Hoe lang ben je al betrokken?
Ik ben sinds eind 2023 bij het project betrokken. In de beginfase heb ik eerst intensief meegelopen om alle ins en outs van het project te leren kennen. Nadat ik deze basis onder de knie had, ben ik gestart met de uitvoering van het fysieke onderhoud op locatie. Inmiddels is mijn rol verder uitgebreid en combineer ik die praktijkervaring nu met de online procesmonitoring van de installaties.
Wat vind je van dit project?
Dit is voor mij persoonlijk het leukste en meest bijzondere project waar ik aan werk. Wat het zo uniek maakt, is dat er midden in het centrum van Amersfoort onder de grond ontzettend veel gebeurt, terwijl je hier als voorbijganger bovengronds eigenlijk helemaal niets van door hebt.
Volgende mijlpaal: 30.000 liter teer opgepompt
19 juni 2026

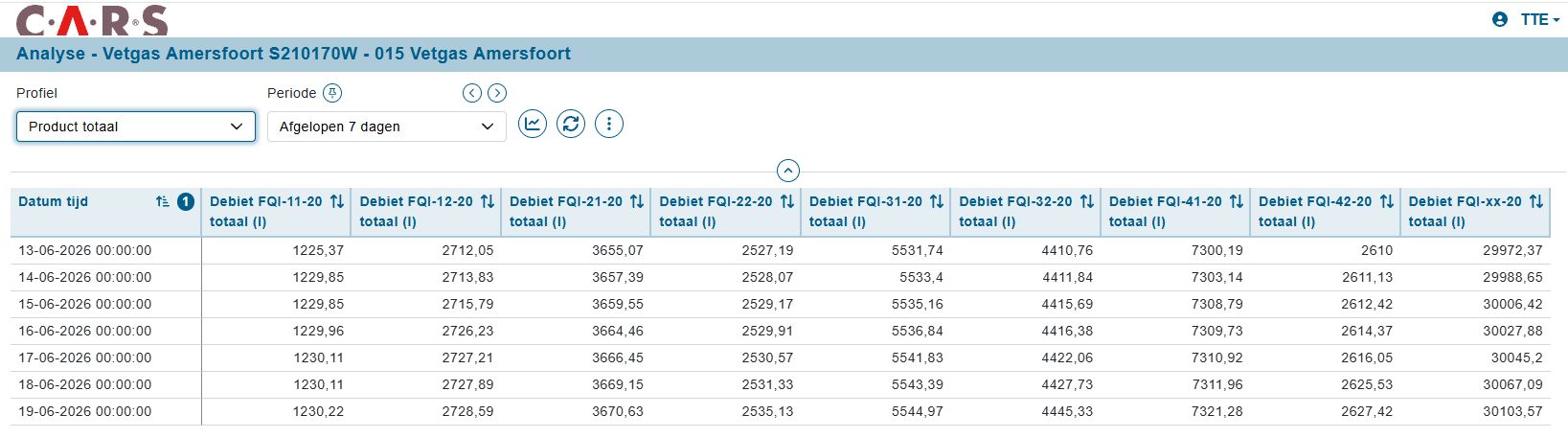

Op 15 juni was het zover, 30.000 liter teer is uit de bodem gepompt:

De opgepompte teer: wat gebeurt daar toch mee?
24 maart 2026
We hebben al vaker melding gemaakt van de productie van de teerverwijdering. Met dit artikel gaan we dieper in op de verwerking van de opgepompte teer.
Zoals de trouwe volger van deze website weet wordt de sanering uitgevoerd door Veolia (voorheen Sarpi). Binnen het concern waar zij onder vallen is ook Veolia Hazardous Waste in Almelo opgenomen. Zij richten zich op het recyclen en verwerken van diverse chemische reststromen. De hoofdactiviteiten bestaan uit de destillatie van oplosmiddelen en het chemisch fysisch behandelen, ontgiften en neutraliseren van zuren, logen en afvalwater. Bij hun wordt de opgepompte teer opgewerkt en geschikt gemaakt om in te zetten voor o.a. de opwekking van elektriciteit.
Als het opgepompte teer bij hen binnenkomt, worden er eerst monsters van genomen, die vervolgens in hun laboratorium geanalyseerd en beoordeeld worden op specifieke eigenschappen. Op basis van deze eigenschappen wordt de aangeleverde teer opgewerkt en geschikt gemaakt voor afvoer en hergebruik. De teer wordt op deze manier zo optimaal mogelijk verwerkt waardoor het gebruik van primaire grondstoffen wordt verminderd en bijgedragen wordt aan een circulaire economie.
Een kijkje achter de schermen van de sanering: Patrick Broekhuizen
10 maart 2026
In de reeks “Een kijkje achter de schermen van de sanering” maken we kennis met de mensen die vanuit verschillende rollen betrokken zijn bij dit project. Vandaag: Patrick Broekhuizen, werkzaam als milieukundig begeleider bij Aveco de Bondt.
Wat is jouw rol?
Vanaf de inrichting van het saneringssysteem ben ik betrokken als milieukundig begeleider waarbij ik de zogenaamde verificatie verzorg.
Wat houdt dat in?
Het is een toezichthoudende rol waarbij ik samen op trek met de milieukundige begeleider die de processturing doet. Hiervoor heb ik allereerst de boorwerkzaamheden, het plaatsen van de bronnen, het aanbrengen van het leidingwerk en het inbrengen van de bronpompen begeleid. Nu controleer ik de voortgang van de sanering door zaklaagmetingen te doen en zo af en toe ook monsters te nemen en controleer ik de werking van het systeem.
Hoe lang ben je al betrokken?
Dat is al best lang. Ruim 15 jaar geleden ben ik begonnen met het handmatige veldwerk ter plaatse van de kern. Daarna de (nader)onderzoeken (het beter in kaart brengen van de omvang van de verontreiniging) begeleid die met mechanisch middelen zijn uitgevoerd met o.a. camerasonderingen en diepe afperkende boringen met puls, holle avegaar en roto sonic methode. Naast bodemonderzoeker was ik toen ook actief als veiligheidsdeskundige. Hierna de begeleiding van de eerste pilot voor het onttrekken van puur product begeleid waarbij verschillende testen zijn uitgevoerd en data verzameld voor de nader uitwerking van de uiteindelijke saneringsopzet. En sinds 2019 dus nauw betrokken bij de uitvoering van de sanering van de zaklaag.
Wat vind je van dit project?
Het is een zeer bijzonder project waar er, volgens mij, niet veel van zijn in deze wereld. Het is erg complex en veel verschillende disciplines komen hier samen.
6e verificatiemoment voortgang teerverwijdering
24 februari 2026

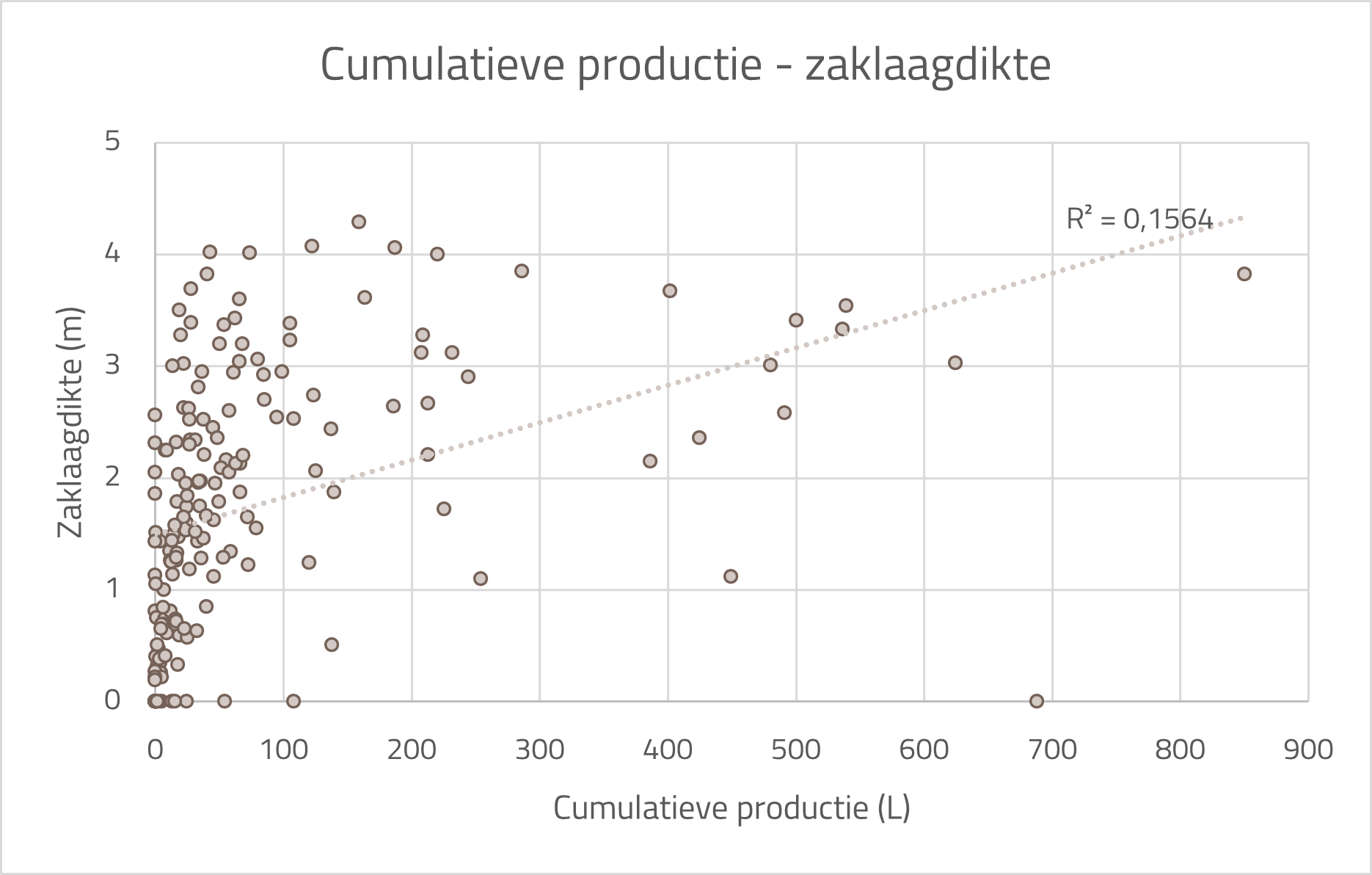

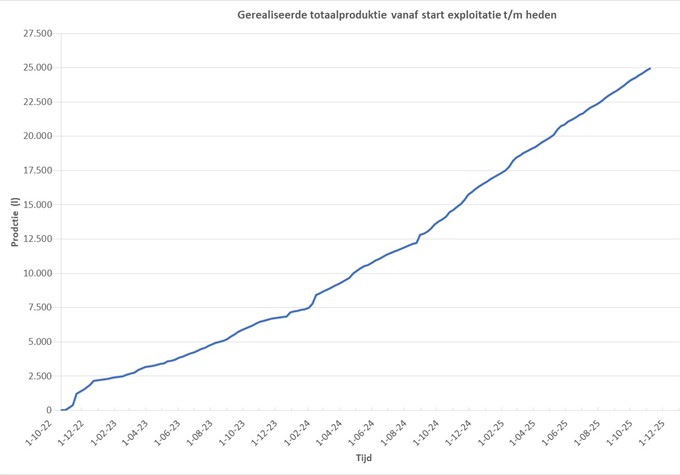

In november 2025 is het 6e halfjaarlijkse verificatiemoment geweest, de sanering voor de teerverwijdering is daarmee 3 jaar actief. In de periode van 1 mei 2025 tot 1 november 2025 is in totaal circa 5.000 liter teer verwijderd, waarmee in de periode van 1 november 2022 (start sanering) tot 1 november 2025 cumulatief in totaal bijna 25.000 liter is verwijderd.
-
